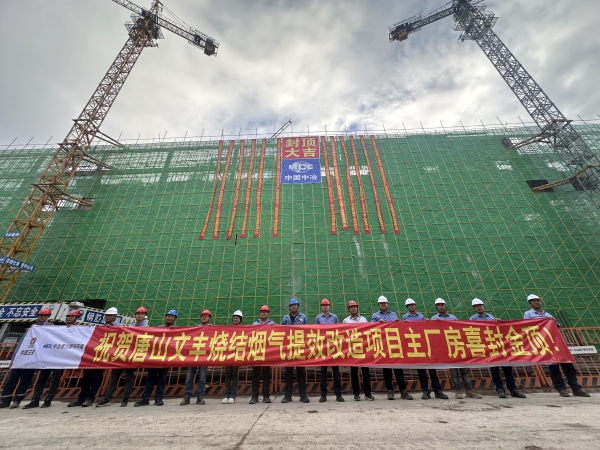

9月11日,在總包、業主、監理及各參建單位的見證下,隨著最后一方混凝土的收方成功,唐山文豐項目主廠房結構順利完成封頂,同時1#煙氣凈化裝置KB軸大板梁也順利完成吊裝,標志著項目建設取得了階段性成果,也預示著項目即將邁入新的生產和安裝階段。

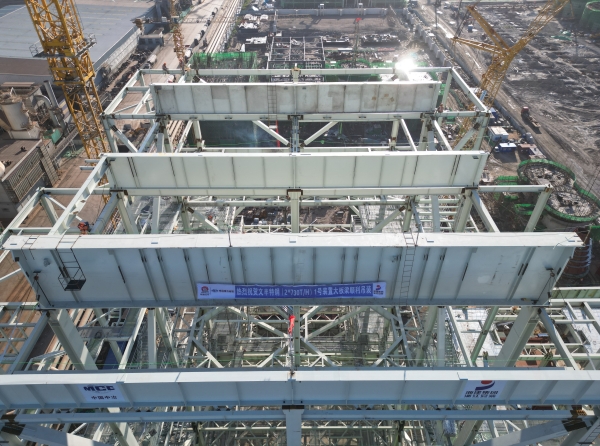

本項目主廠房跨距42米,長度105米,其中BC跨為除氧跨,結構標高31米,CD跨為煤倉跨,結構標高43.6米,局部結構標高達至56.6米。主廠房基礎于2024年3月26日土方開挖,基礎施工45天出零米,上部結構施工124天完成封頂。另外,1#煙氣凈化裝置KB軸大板梁長26.6米,高4米,重達71噸,吊裝前項目部精心組織并完成大板梁吊裝方案的評審工作,并對工人進行安全技術交底,最終起升高度72米完成吊裝。
項目開工以來,面對工期壓力大,現場場地狹窄,高溫及雨天天氣多,設備到貨等困難,項目部先后采取了春節不停工,雨天不停產,夜間必加班等趕工措施保證主廠房施工每層節點,同時派專人長期駐制造廠,從設計配合、車間生產、質量檢查、大件發運,全過程進行協調跟進,與公司、業主、廠家各部門保持密切聯系,邊出圖邊施工,邊催貨邊安裝,以“開局就是決戰,起步就是沖刺”的工作理念來保證主廠房施工節點和鍋爐鋼架的安裝進度。在施工質量把控上,項目部始終堅持“施工方先自檢,總包方復檢,業主及監理方互檢”的三級驗收流程,嚴格管控及整改施工中出現的質量問題,共同推進主廠房封頂和大板梁吊裝高質量完成。
